六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

近日来,陕西中南部下雨多,六分新公司涿州雨污截流内容部延期预控,具体措施有力,污水处理厂深基坑以优秀的工作安全性能历经住了特大暴雨挑战,工程作业程序运行平静。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

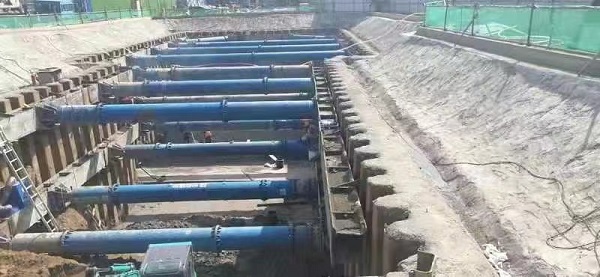

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

1月28日,涿州市气象站台接连发布消息强降雨警告。基坑是纷纷表示防汛上班的关键,項目部尽早布署,积极性解决,在基坑周遍推放沙袋,固定挡水沿,在洼地地方配置充实的抽潜水泵,使雨水含能随时排掉,避开基坑被水浸过。强降雨来势汹汹时,治理工作的人员奉献岗位上,加大对关键的位置和泄水公共设施的诊断,保证 泄水宽敞通畅,如若发现了紧急情况,随时设置工作的人员抢修。由处理有力、应急预案改善,水电站深基坑是没有存在崩塌、内的积水后果,基坑安全稳定,提高素质了四川四建优异的机构印象。狂风暴雨过往了,但多雨施工过程的产生的危险 已经的产生。下1步,内容部将仍然全方面加快对现厂及深基坑的全方面检查,适时补冲防汛油料,全方面加快对付种种紧急情况的效率。(六分单位)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
